|
VIKTOR:
Věk: 30 let Vzdělání: střední s maturitou Povolání: technik v dopravě a pojišťovací agent Zájmy, koníčky: hlavním koníčkem jsou auta – pro ně potřebuji mít garáž. To je jeden ze dvou důvodů, proč mi nevyhovuje současné bydlení v bytě. Současné bydlení: byt 2+kk v panelovém domě v Milovicích |
Přízemí jsem stihl dozdít na poslední chvíli
Tak se mi podařilo zdárně dokončit přízemí. Celkem mi tato práce trvala padesát hodin a po většinu času jsem měl k sobě člověka, který mi vozil a podával cihly. Na vyzdění posledních dvou řad jsem byl sám a hned se to projevilo. Za jeden den jsem nezvládl udělat ani jednu celou řadu. Ono když si člověk musí sám nejdříve naskládat na provizorní lešení cihly, pro všechno, co zapomene, se musí 10x vrátit, tak jde vše pomaleji. |
Ptejte se Viktora! Zaujalo vás Viktorovo rozhodnutí pořídit |
|
Posledních padesát cihel v jedenácté řadě jsem nakonec dodělával až těsně předtím, než přijel kamion se stropem. Nejvíce mě zdržely překlady nad okna a dveře, které se dávaly do klasické malty a dozdívaly se cihlami 30/24N rovněž na klasickou maltu. Tady je znát chybějící zednická praxe. Chvíli mi trvalo, než jsem přišel na to, jak ji namíchat tak, aby mi nepropadávala do děr v cihlách. Navíc mě zdržovalo ruční míchání v kolečku, jelikož ještě není zkolaudovaná přípojka elektřiny ![]() Na strop jsem si vzal dovolenou, na jejímž konci mělo být zabetonováno, ale málem mi to zase nevyšlo. Ostatně jako vždy, když jsem měl něco betonovat. |
![]() |
Takže od začátku. Strop byl objednán předem od BS Klatovy, stejně tak jako jeřáb na jeho složení z kamionu a položení na zdivo. Měl jsem co dělat, abych vše stihl dozdít a poslední řadu jsem dokončoval až v den příjezdu kamionu. Sice mi to vyšlo, ale objednaná Íčka měla den zpoždění, a tak musel jeřáb přijet na dvakrát. Ne však mojí vinou.
Po uložení nosníků a Íček jsme je ještě doladili ručně do přesné polohy. Pak bylo potřeba to celé podepřít. Koupil jsem trámky a kulatinu, protože půjčovné za profesionální stojky by vyšlo na 25 tisíc korun. V jednu chvíli bych je snad i býval dal, když jsem viděl, jaká je s tím podpíráním kulatinou práce a jak nám to ze začátku padalo. |

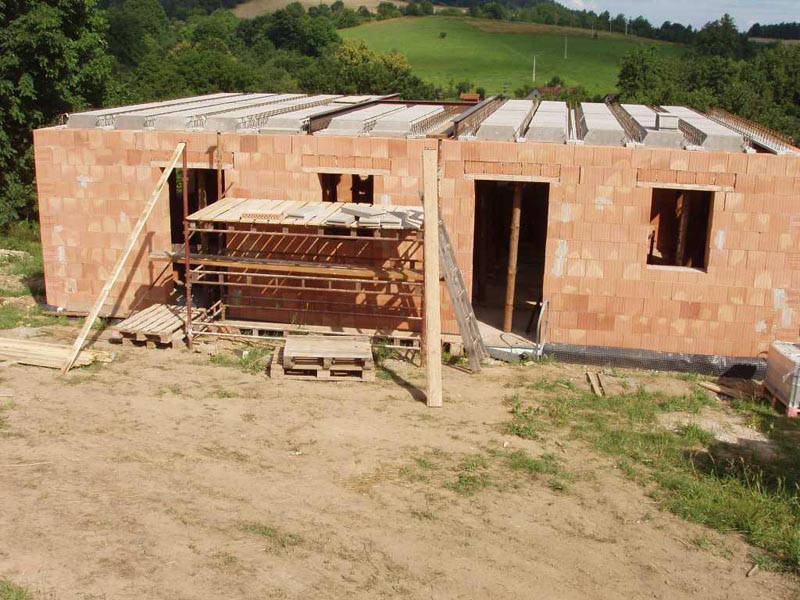

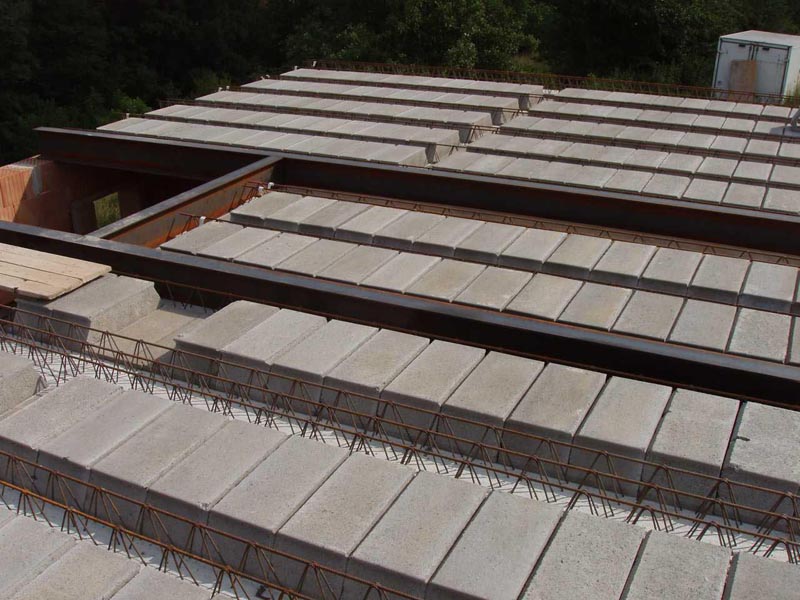

Další den jsme začali pokládat stropní vložky a destičky. Bylo jich osm palet a jedna vložka váží asi 22 kg, tak jsem to chtěl rozdělit na dva dny. Nakonec jsme to ve třech lidech měli položené za pár hodin, ovšem druhý den toho měla záda dost.
Pak jsme se dali do vázání výztuže věnce a prostředního ztužující žebra. Tuto fyzicky nenáročnou práci nechtěl nikdo dělat, protože jde přece jen dost pomalu. Hotová byla za dva dny ve dvou lidech a to jsem u toho ještě dělal prostupy skrz strop, kterých tam je vzhledem k plánovanému řízenému větrání s rekuperací požehnaně. |

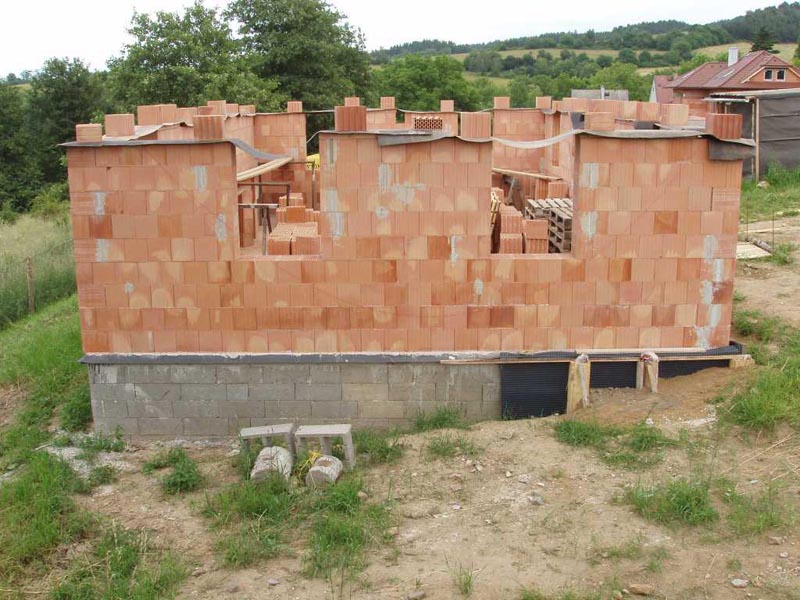

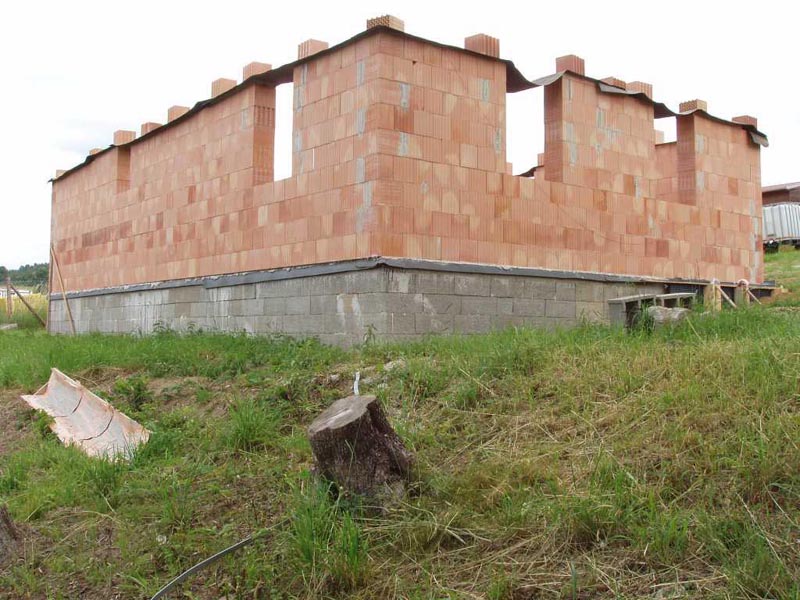

Následně jsem se pustil do vyzdívání věncovek. Dělalo se to opět na klasickou maltu, navíc za značného vedra, takže malta dost rychle zasychala. Věncovky se také špatně rovnaly, jelikož na to nebylo z vrchu dobře vidět. Druhý den jsem zkoušel, jak drží a některé se mírně hýbaly a dvě byly volné úplně. Začal jsem mít obavy, že to při betonování stropu nevydrží i přesto, že jsem každou třetí fixoval drátem. Dle zkušeností jiných opravdu věncovky často povolí, takže jsem z toho začínal být pěkně nervózní.

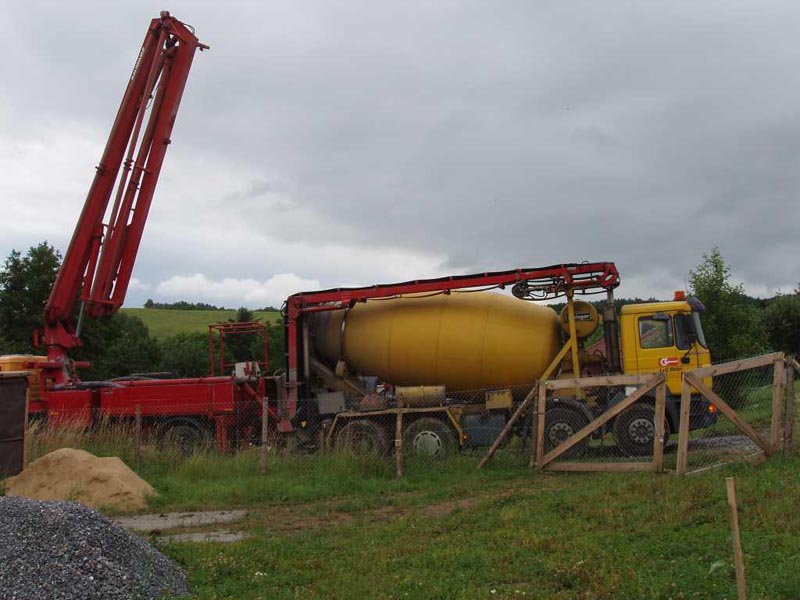

Poslední prácí před betonáží bylo položení a svázání kari sítí. To už začalo zlobit počasí a třikrát jsme u toho zmokli. Beton s čerpadlem byl objednán na následující den a předpověď nevěstila nic dobrého. |
![]() |
Ráno mě probudil déšť, tak jsem chtěl celou akci odložit o týden, což by dost zkomplikovalo následující práce. Nakonec jsem se rozhodl zariskovat a odložil to jen o pár hodin. Během dne měli totiž srážky ustávat.

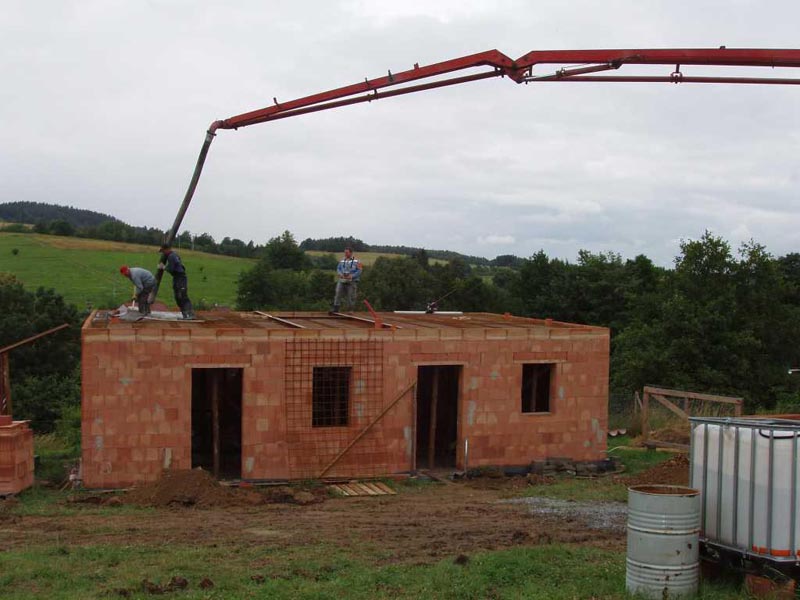

Celé dopoledne jsem sledoval meteorologický radar a vypadalo to dobře, ale když čerpadlo napumpovalo na strop prvních 8 m³ betonu, začalo pršet. Bohužel ne zrovna drobně, to pro beton není vůbec nic dobrého. Snažili jsme se tedy beton přikrýt připravenou folií, což nám úspěšně komplikoval vítr. Při příjezdu druhého mixu opět krátce zapršelo, naštěstí už tento den naposledy a začalo svítit slunce. Nakonec jsem beton zvibroval a uhladil vibrační latí, moc šikovná věc. |
![]() |

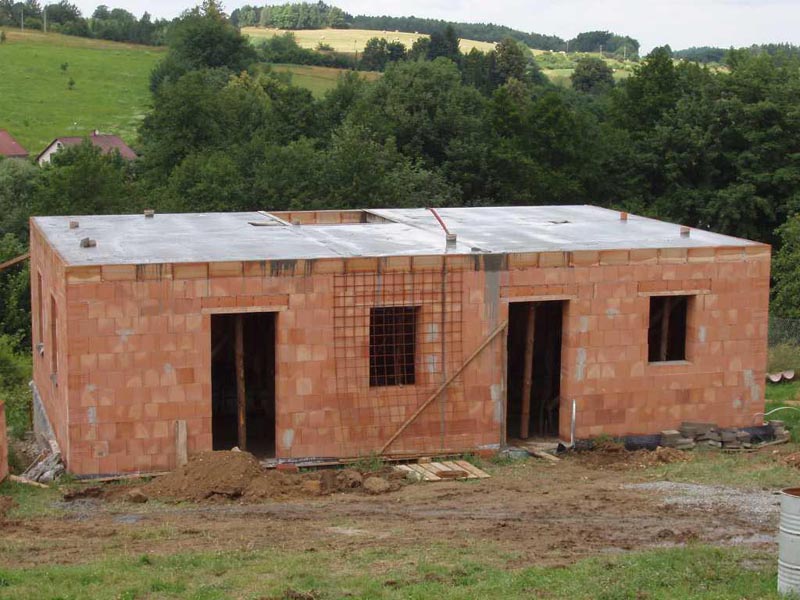

Celá akce betonování trvala jen necelé dvě hodiny. Někde mám sice o 1 -2 cm betonu více, ale to je pořád lepší, než aby chybělo. Zbytek betonu, co nebylo možno čerpat (asi 0,5 m³), jsme použili do základů podpěr střechy nad budoucím zápražím. Vyšlo to akorát. A teď to nejdůležitější, všechny věncovky to vydržely a nepovolily. A to i čerpadlář říkal, že to povolí na každé druhé stavbě.
Viktor |
|
NÁŠ TIPZÍSKEJTE ČASOPIS RODINNÝ DŮM ZDARMA NA CELÝ ROK! Viktor získal za svoji účast v Reality show na www.dumabyt.cz předplatné časopisu Rodinný dům na celý rok. Pokud právě stavíte dům a chtěli byste se také zúčastnit Reality show, napište nám do redakce (KONTAKT) . Podělíte se o své zkušenosti s ostatními čtenáři a získáte od nás dárek. |
